TPM Ford Việt Nam: 8 trụ cột và Lean Six Sigma
Ford Việt Nam: dự án Lean Manufacturing, TPM và Six Sigma
CiCC giới thiệu dự án cải tiến tại Ford Việt Nam với cách tiếp cận kết hợp Lean, TPM và Six Sigma. Theo mô tả của CiCC, mục tiêu là xây dựng lộ trình quản trị vận hành phù hợp với môi trường sản xuất ô tô. Nội dung dưới đây tóm lược phạm vi được giới thiệu, không bổ sung kết quả hoặc chi tiết nội bộ chưa được công bố.
Vì sao kết hợp Lean, TPM và Six Sigma?
Ba phương pháp có những trọng tâm bổ trợ nhau. Lean giúp xem xét dòng công việc và nhận diện lãng phí; TPM tập trung vào độ tin cậy thiết bị và sự tham gia của người vận hành; Six Sigma cung cấp cách tiếp cận dựa trên dữ liệu để hiểu biến động và giải quyết vấn đề. Doanh nghiệp cần chọn công cụ theo mục tiêu và hiện trạng thay vì áp dụng dàn trải.
Lộ trình cải tiến cần gắn với hiện trạng nhà máy
Một lộ trình thường bắt đầu bằng việc xác định mục tiêu vận hành và khảo sát quy trình. Nhóm triển khai sau đó thống nhất vấn đề ưu tiên, cách đo lường, vai trò của các bên và nhịp đánh giá tiến độ. Những dữ liệu này giúp lựa chọn giữa cải tiến dòng chảy, nâng cao hiệu quả bảo trì hoặc xử lý biến động chất lượng.
- Xác định bài toán: làm rõ yêu cầu khách hàng và vấn đề cần cải thiện.
- Đo hiện trạng: chọn định nghĩa chỉ số, nguồn dữ liệu và khoảng thời gian theo dõi.
- Phân tích: kiểm chứng nguyên nhân tại quy trình và thiết bị.
- Thử giải pháp: thực hiện thay đổi có kiểm soát, đánh giá tác động.
- Duy trì: chuẩn hóa cách làm và theo dõi chỉ số sau triển khai.
Những nội dung CiCC nêu về Ford Việt Nam
Trang dự án của CiCC mô tả sự phối hợp với Ford Việt Nam và định hướng tích hợp Lean, TPM, Six Sigma. Nguồn này không đưa số liệu so sánh trước–sau cụ thể, danh sách dự án cải tiến hay các chỉ số định lượng có thể kiểm chứng. Vì vậy bài viết không nêu mức tăng OEE, giảm lỗi, tiết kiệm chi phí hoặc cam kết hiệu quả.
Bài học tham khảo cho doanh nghiệp sản xuất
Case study có thể giúp doanh nghiệp hình dung cách kết hợp các phương pháp, nhưng lộ trình cần được thiết kế theo điều kiện thực tế. Trước khi đặt mục tiêu, nhóm nên xác định phạm vi, lấy dữ liệu nền, thống nhất trách nhiệm và làm rõ cách xác nhận kết quả. Sau thử nghiệm, cần chuẩn hóa giải pháp phù hợp và tiếp tục theo dõi.
Lean manufacturing và TPM trong sản xuất ô tô
Lean manufacturing tập trung nhận diện hoạt động không tạo giá trị và tổ chức dòng công việc để đáp ứng nhu cầu khách hàng. Các công cụ thường dùng gồm 5S, quản lý trực quan, chuẩn hóa thao tác, Kanban, sơ đồ dòng giá trị và cải tiến liên tục. Chọn công cụ phải dựa trên vấn đề của quy trình; triển khai bảng biểu mà không thay đổi cách xử lý bất thường sẽ khó tạo ra cải tiến bền vững.

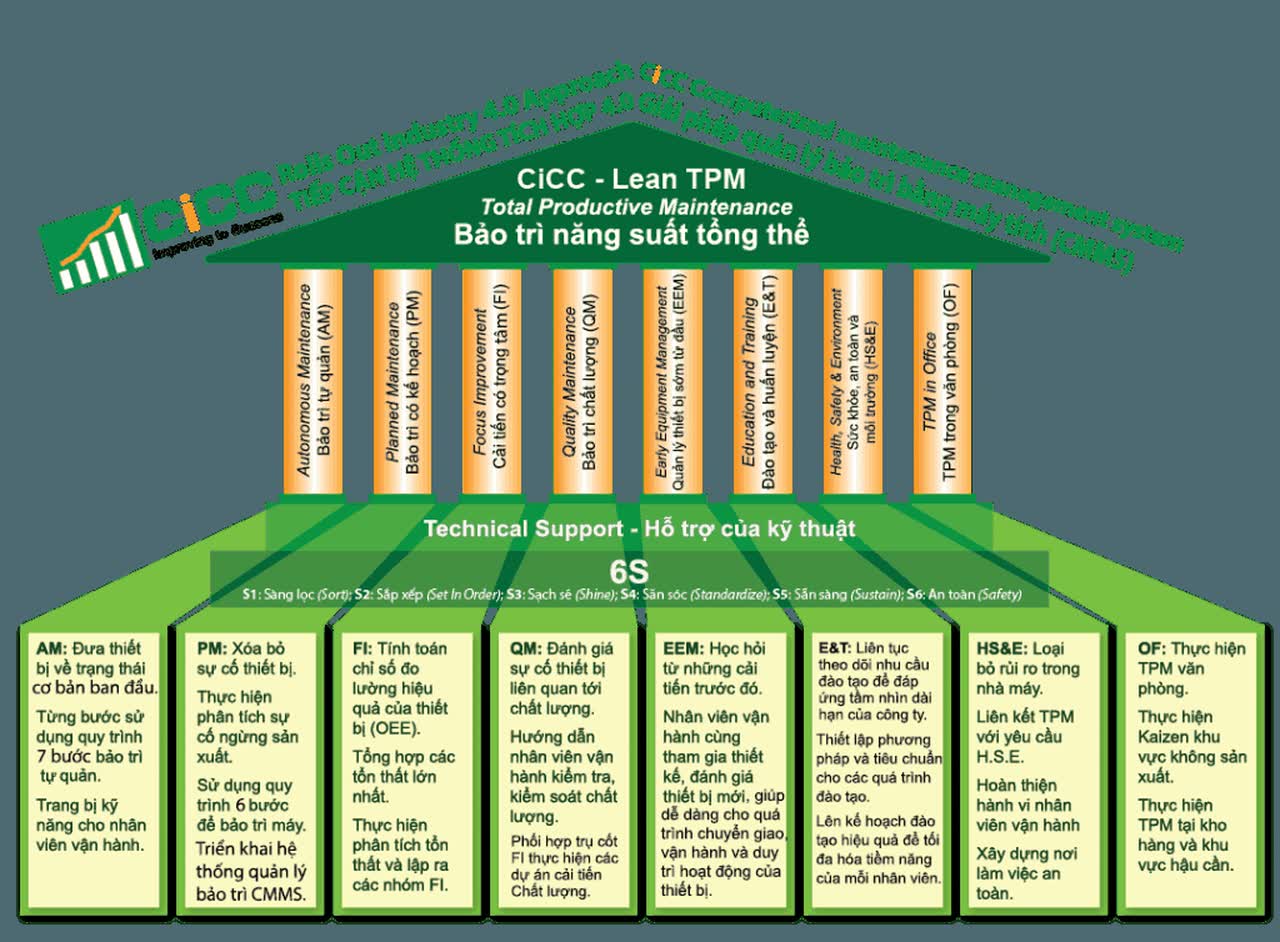

TPM (Total Productive Maintenance) tạo sự phối hợp giữa vận hành và bảo trì nhằm nâng độ tin cậy thiết bị. Tám trụ cột thường được nhắc đến gồm bảo trì tự quản, bảo trì có kế hoạch, cải tiến có trọng điểm, bảo trì chất lượng, quản lý thiết bị mới, đào tạo, an toàn sức khỏe môi trường và TPM trong khối hỗ trợ. Mỗi nhà máy có thể điều chỉnh thứ tự triển khai theo tình trạng máy móc và năng lực tổ chức.
Đo OEE và xử lý tổn thất thiết bị
OEE được tính từ ba thành phần: mức sẵn sàng, hiệu suất và chất lượng. Muốn sử dụng chỉ số này, nhóm cần thống nhất thời gian sản xuất kế hoạch, định nghĩa dừng máy, tốc độ chuẩn và đơn vị sản phẩm đạt. Dữ liệu không nhất quán giữa ca hoặc dây chuyền sẽ khiến so sánh sai lệch. Nên bắt đầu từ một thiết bị có vấn đề rõ, xác nhận dữ liệu tại hiện trường rồi mới mở rộng.
Khi OEE giảm, nhóm không nên dừng ở con số tổng hợp. Hãy tách tổn thất thành dừng máy, chạy chậm và sản phẩm lỗi; xếp hạng nguyên nhân theo thời lượng hoặc tần suất; kiểm tra nguyên nhân bằng quan sát và dữ liệu. Sau khi thử giải pháp, tiếp tục theo dõi đủ lâu để biết kết quả có được duy trì qua các ca, loại sản phẩm và điều kiện vận hành khác nhau hay không.
Vai trò của người vận hành trong TPM
Bảo trì tự quản giúp người vận hành làm sạch, kiểm tra, bôi trơn theo hướng dẫn và phát hiện dấu hiệu bất thường sớm. Doanh nghiệp cần đào tạo tiêu chuẩn, giới hạn an toàn và cơ chế chuyển cấp cho bộ phận bảo trì. Công việc này không thay thế bảo trì chuyên môn; nó tạo thêm một lớp kiểm tra thường xuyên gần thiết bị. Các hạng mục phải được thiết kế theo khuyến cáo nhà sản xuất và đánh giá rủi ro an toàn.
Luồng triển khai Lean tại nhà máy
- Chọn dòng sản phẩm hoặc khu vực có vấn đề cụ thể và xác định nhu cầu khách hàng.
- Lập sơ đồ hiện trạng dựa trên quan sát, thời gian chu kỳ, tồn kho và điểm chờ.
- Ưu tiên một hoặc hai nguyên nhân có thể kiểm chứng, phân công người phụ trách.
- Thử thay đổi ở phạm vi nhỏ, đo trước và sau trên cùng định nghĩa chỉ số.
- Chuẩn hóa cách làm có hiệu quả, đào tạo ca khác và tiếp tục kiểm tra duy trì.
Case Lean Ford Việt Nam do CiCC giới thiệu đề cập Lean, TPM, Six Sigma, 5S, Kanban, VSM, OEE cùng đào tạo Green Belt và Black Belt. Các nội dung này mô tả phạm vi chương trình; bài viết không gán cho dự án mức tăng năng suất hoặc tiết kiệm cụ thể khi không có số liệu công bố.
Những điều kiện giúp cải tiến duy trì
Quản lý cần dành thời gian cho nhóm cải tiến, xử lý vướng mắc liên phòng ban và phản hồi kịp thời khi nhân viên nêu vấn đề. Bảng theo dõi nên thể hiện chủ sở hữu, hạn xử lý, bằng chứng xác nhận và tình trạng sau triển khai. Nếu giải pháp làm tăng thao tác hoặc tạo rủi ro mới, nhóm phải điều chỉnh trước khi áp dụng rộng. Nhịp họp ngắn tại hiện trường giúp vấn đề thiết bị không bị tách rời khỏi mục tiêu chất lượng và giao hàng.
Đối với chương trình đào tạo, cần phân biệt đầu ra học tập với kết quả vận hành. Số người tham gia, bài tập hoàn thành và dự án được hướng dẫn là chỉ số đào tạo. Tỷ lệ dừng máy, lỗi, thời gian chu kỳ hay giao hàng đúng hạn là chỉ số quy trình và cần được đo trong bối cảnh cụ thể. Chỉ khi có dữ liệu nền, phương pháp đo ổn định và thời gian theo dõi phù hợp mới có thể đánh giá tác động.
Kết luận
Lean manufacturing, TPM và Six Sigma bổ trợ nhau khi doanh nghiệp chọn vấn đề rõ ràng, dùng dữ liệu đáng tin cậy và giao quyền cho chủ quy trình duy trì thay đổi. Bắt đầu với một luồng công việc, xác nhận nguyên nhân và đo kết quả trên cùng tiêu chí sẽ giúp tổ chức học được cách cải tiến trước khi mở rộng. Mọi mục tiêu cụ thể cần được xác lập từ dữ liệu thực tế của nhà máy.



Chuẩn hóa công việc và quản lý trực quan
Chuẩn hóa công việc ghi lại trình tự an toàn và hiệu quả đã được xác nhận tại thời điểm hiện tại. Tài liệu cần thể hiện thứ tự thao tác, thời gian chu kỳ tham chiếu, điểm kiểm tra chất lượng và tồn kho tiêu chuẩn nếu có. Người lao động và tổ trưởng phải được tham gia xây dựng, vì hướng dẫn xa rời thực tế sẽ nhanh chóng bị bỏ qua. Khi có thay đổi thiết bị hoặc sản phẩm, chủ quy trình cần xem xét cập nhật phiên bản và huấn luyện lại.
Quản lý trực quan giúp nhận biết nhanh trạng thái bình thường và bất thường. Bảng có thể hiển thị kế hoạch, sản lượng thực tế, lỗi, dừng máy và vấn đề đang chờ xử lý. Mỗi tín hiệu cần gắn với cách phản ứng: ai xác nhận, trong bao lâu, cần ghi nhận ở đâu và khi nào phải chuyển cấp. Tránh tạo quá nhiều chỉ số khiến nhóm mất tập trung hoặc có động cơ che giấu sự cố.
VSM và cân bằng dòng giá trị
Sơ đồ dòng giá trị (VSM) cho thấy luồng vật liệu và thông tin từ yêu cầu đến giao hàng. Khi lập sơ đồ, nhóm quan sát tại hiện trường, xác nhận thời gian chu kỳ, thời gian chờ, tồn kho và tần suất thông tin. Dữ liệu có thể thay đổi theo ca, mã hàng và quy mô lô nên cần ghi rõ phạm vi lấy mẫu. Sơ đồ hiện trạng là công cụ học hỏi, không phải bản đồ để đổ lỗi cho một bộ phận.
Sau khi thống nhất hiện trạng, nhóm xác định điểm nghẽn và thiết kế trạng thái tương lai có giả định rõ. Có thể xem xét luồng liên tục, giảm cỡ lô, cơ chế kéo, cân bằng tải và lịch điều độ. Mỗi thay đổi cần đánh giá tác động lên chất lượng, an toàn, nhân lực và độ ổn định của nhà cung cấp. Thử nghiệm ở khu vực kiểm soát giúp kiểm tra giả định trước khi nhân rộng.
Kaizen và giải quyết vấn đề
Kaizen hiệu quả khi vấn đề được mô tả bằng khoảng cách giữa thực tế và tiêu chuẩn. Nhóm thu thập dữ liệu, phân tầng theo thời gian hoặc điều kiện vận hành, sau đó kiểm chứng nguyên nhân trực tiếp tại hiện trường. Công cụ như 5 Why hay sơ đồ xương cá hỗ trợ đặt câu hỏi; chúng không tự chứng minh nguyên nhân. Mỗi giả thuyết cần được kiểm tra bằng quan sát hoặc thử nghiệm có kiểm soát.
Kế hoạch hành động nên ghi rõ giải pháp, chủ sở hữu, hạn hoàn thành, chỉ số cần theo dõi và tiêu chí thành công. Nếu kết quả không như dự kiến, nhóm cập nhật hiểu biết và điều chỉnh; không nên sửa dữ liệu để phù hợp với kỳ vọng. Khi giải pháp có tác dụng, đưa nó vào tiêu chuẩn công việc, đào tạo các ca liên quan và lên lịch kiểm tra tái phát.
Đưa chương trình thành năng lực tổ chức
Đào tạo công cụ chỉ là một phần của cải tiến. Cần có người bảo trợ giúp gỡ rào cản, quản lý tuyến đầu dành thời gian huấn luyện, còn nhóm dự án tiếp cận dữ liệu và người vận hành. Doanh nghiệp có thể xây dựng ma trận kỹ năng theo vai trò: người vận hành nhận biết bất thường, kỹ sư phân tích dữ liệu, quản lý ưu tiên dự án và lãnh đạo xem xét danh mục cải tiến.
Đánh giá kết quả nên tách ba lớp: năng lực sau đào tạo, mức độ áp dụng công cụ và hiệu quả quy trình. Mỗi lớp có nguồn dữ liệu và thời gian quan sát khác nhau. Một lớp học hoàn thành không chứng minh OEE tăng; một thay đổi ngắn hạn cũng chưa chứng minh kết quả bền vững. Case Ford do CiCC mô tả cung cấp bối cảnh về Lean, TPM và Six Sigma, còn số liệu của nhà máy cần được xác nhận riêng từ nguồn nội bộ.
Để duy trì, tổ chức cần lịch rà soát dự án, quy tắc ưu tiên theo mục tiêu vận hành và cơ chế chuyển giao sau khi nhóm cải tiến kết thúc. Những bài học từ một dây chuyền chỉ nên nhân rộng sau khi kiểm tra điều kiện thiết bị, sản phẩm và nhân lực ở khu vực nhận. Cách triển khai có kiểm chứng giữ cải tiến gắn với thực tế sản xuất.
TPM khuyến khích người vận hành phát hiện sớm dấu hiệu bất thường. Kế hoạch TPM cần quy định thao tác an toàn và cách chuyển vấn đề cho bảo trì chuyên môn.
TPM cần gắn kiểm tra thiết bị với tiêu chuẩn và quyền dừng máy an toàn. Tổ trưởng có thể dùng TPM để phân công xử lý bất thường.
TPM hiệu quả khi người vận hành được huấn luyện và phản hồi được xử lý đúng hạn. Hãy rà soát TPM bằng tình trạng thiết bị và việc hoàn tất hành động.
Khi triển khai TPM, ghi nhận hư hỏng lặp lại và thời gian phản hồi. TPM giúp nhóm ưu tiên bảo trì dựa trên dữ liệu và mức độ rủi ro.
TPM không thay thế bảo trì chuyên môn hoặc quy định an toàn. Mỗi hạng mục TPM cần được phê duyệt theo hướng dẫn thiết bị.
Ban quản lý nên xem lại TPM theo từng khu vực trước khi nhân rộng. Nhịp TPM cần phù hợp tải sản xuất và năng lực bảo trì.
Câu hỏi thường gặp
CiCC giới thiệu nội dung gì về dự án Ford Việt Nam?
CiCC mô tả lộ trình cải tiến kết hợp Lean, TPM và Six Sigma.
Bài viết có số liệu kết quả cụ thể không?
Không có số liệu trước–sau cụ thể được nêu trong nguồn dự án được dẫn.
Doanh nghiệp khác có thể áp dụng cùng một bộ công cụ không?
Công cụ nên được chọn theo bài toán, dữ liệu và điều kiện của từng quy trình; không nên suy ra một lộ trình giống hệt cho mọi nhà máy.
Tham khảo các khóa học Lean, TPM và Six Sigma hoặc liên hệ CiCC để xác định phạm vi đào tạo.
Nguồn tham khảo: Trang dự án Ford Việt Nam do CiCC công bố.
